Стены под покраску: что на самом деле входит в подготовку
Все этапы со сроками и ценами, календарь работ по дням, требования под разные типы краски и места, где смета вырастает.

Покраска это последние два дня работы. До них идёт от трёх до пяти недель подготовки, и именно она стоит основных денег. Разберём по шагам, что происходит со стеной, сколько это занимает и на чём нельзя экономить.
Календарь работ по дням
| Дни | Что происходит | Идёт работа |
|---|---|---|
| 1 | Очистка, простукивание, грунтовка | да |
| 2 – 3 | Маяки и штукатурка по маякам | да |
| 4 – 24 | Просушка штукатурки | нет |
| 25 – 27 | Шпаклёвка в два слоя с сушкой между ними | да |
| 28 | Шлифовка под лампой | да |
| 29 | Обеспыливание и грунт | да |
| 30 – 31 | Покраска в два слоя | да |
Итого около месяца, из которых работы примерно восемь дней. Три недели комната просто сохнет, и это единственная часть, которую нельзя ускорить ни деньгами, ни квалификацией.
Шаг 1. Оценка кривизны
Стену проверяют правилом два метра и лазерным уровнем в трёх точках по высоте. От полученной цифры зависит вся смета: она задаёт толщину слоя.
В панельной новостройке отклонение обычно 2 – 3 сантиметра, в старом фонде 5 и больше. Разница принципиальная: слой 2 см сохнет две недели, слой 5 см почти месяц.
Шаг 2. Штукатурка
Стену очищают, простукивают на пустоты, грунтуют под тип основания и ставят маяки. Дальше набрасывают раствор и вытягивают правилом.
Работа около 550 ₽ за метр при слое два сантиметра, материалы 250 – 300 ₽. Расчёт по слоям в статье сколько стоит оштукатурить стены.

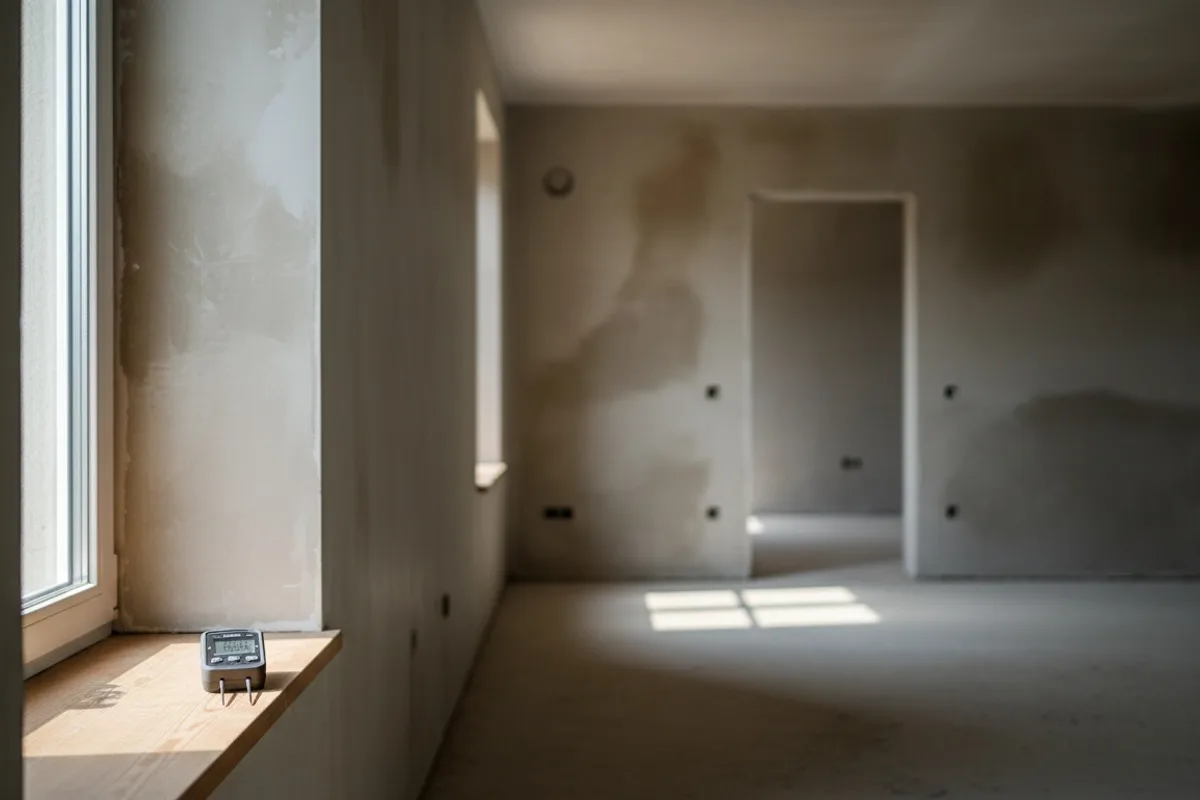

Шаг 3. Просушка
Гипсовая штукатурка 14 – 21 день, цементная до 28. Шпаклевать раньше нельзя: влага уйдёт под слой и вылезет пятнами или отслоением.

Проверка простая: приклейте на стену кусок полиэтилена скотчем по периметру и оставьте на сутки. Появился конденсат, значит рано.
Шаг 4. Шпаклёвка
Два слоя финишной шпаклёвки, каждый по одному-двум миллиметрам, между слоями сушка сутки. Работа около 400 ₽ за метр за оба слоя.
Сколько слоёв нужно, зависит от того, что будет сверху.
| Финишное покрытие | Слоёв шпаклёвки | Почему |
|---|---|---|
| Плотные обои | 1 | рельеф полотна прячет мелкое |
| Матовая краска | 2 | матовость прощает миллиметры |
| Полуматовая краска | 3 | блеск подсвечивает волны |
| Тёмный цвет | 3 | тень от неровности видна сильнее |
| Стена с подсветкой вдоль | 3 | скользящий свет показывает всё |
Шаг 5. Шлифовка
Самый неприятный день ремонта. Стену выводят абразивом под лампой, которую держат вдоль поверхности, чтобы видеть тени.
Пыль проникает везде, даже при работе с пылесосом, и живёт в квартире неделями. Как с ней справляться, разобрано в статье уборка после ремонта.
Именно на этом шаге определяется качество. Пропущенная волна станет видна только после первого слоя краски, и тогда придётся шпаклевать и красить заново.

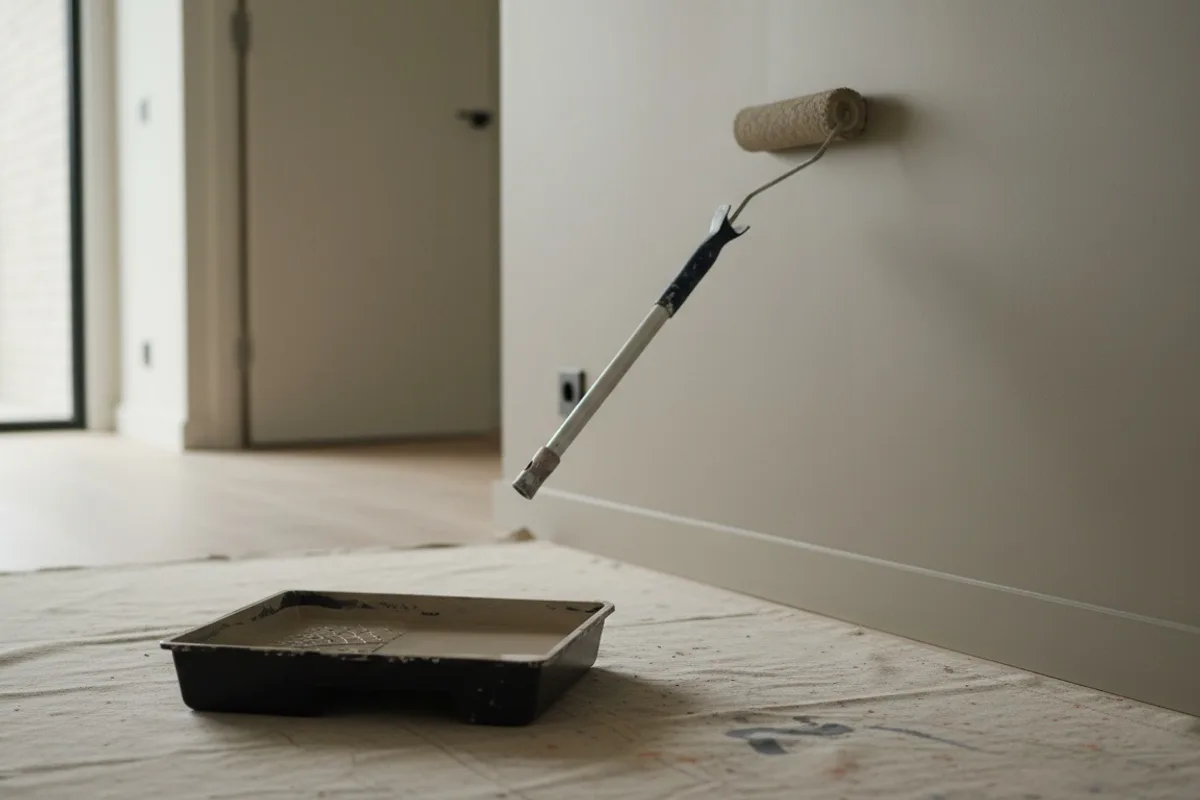

Шаг 6. Грунт и покраска
Грунт выравнивает впитывающую способность, иначе краска ляжет пятнами. Дальше два слоя с промежуточной сушкой, работа около 400 ₽ за метр.

Сколько выходит целиком
| Слой штукатурки | Цена за м² под ключ | Комната 40 м² |
|---|---|---|
| 2 см | около 3 000 ₽ | 120 000 ₽ |
| 3 см | 3 400 – 3 500 ₽ | 136 000 – 140 000 ₽ |
| 5 см | 4 000 – 4 300 ₽ | 160 000 – 172 000 ₽ |
Где смета растёт
Замерили кривизну по одной точке, а она разная по высоте: слой оказался толще, расход выше.
Не заложили армирующую сетку на стыках разных материалов: через полгода по стыку идёт трещина, и это переделка.
Выбрали тёмный цвет уже после начала работ: добавился третий слой шпаклёвки со шлифовкой.
Торопились и шпаклевали по недосохшей штукатурке: итог видно через месяц, переделка стоит как весь этап.
На чём нельзя экономить
Грунт. Самая дешёвая позиция и самая критичная: без него слой отходит целиком.

Просушка. Единственное, что нельзя купить за деньги.
Сетка на стыках. Стоит копейки, а трещина потом требует перекраски всей стены.
Шлифовка. Именно она отличает ровную стену от почти ровной.
Есть другой путь
Все эти этапы существуют потому, что краска ложится прямо на стену и повторяет её геометрию.
У конструкции с собственной плоскостью подготовки нет: профиль по периметру задаёт геометрию, а что происходит с основанием за ним, значения не имеет. Отсюда срок один или два дня вместо месяца и отсутствие пыли.
Цена 4 800 ₽ за метр под ключ. На кривых стенах разница с покраской около десяти процентов, на ровных покраска дешевле заметно. Мы это не скрываем, посчитайте свой случай.
Частые вопросы
Можно ли красить прямо по штукатурке? Иногда да, если она гипсовая и заглажена, а краска глубокоматовая. Разбор в статье краска по штукатурке.
Сколько стоит подготовить одну стену? Стена 11 м² при слое 3 см это около 38 000 ₽ под ключ вместе с покраской.
Обязательна ли шлифовка? Под краску да. Под плотные обои иногда обходятся без неё.
Что сделать сейчас
Приложите к стене правило или ровную рейку и посмотрите на просвет. Отклонение больше двух сантиметров означает три недели просушки минимум, и это стоит знать до планирования переезда. Прикиньте оба варианта в калькуляторе.
